氣象署說,西部六個測站,上一季累積降雨1951年來最少,預測3、4月雨量偏少到正常。同日經濟部水利署說,除了新竹要留意(目前水情綠燈),北中南供水都沒問題。雨量超少,為什麼水利署有信心不缺水?
經過2021年百年大旱,如今水源調配能力,已大幅增強。多個跨區調度系統、抗旱水井、伏流水陸續啟用,發揮功能。全台一期稻作已全數供灌,目前全國都沒有限水。不過距離枯水期結束,還有三個月,盡量節水才有望過關。
為什麼新竹水情,需要特別留意?
新竹是台灣半導體重地,工業用水比例,全國居冠。但新竹兩個水庫:寶山、寶二庫容小,不足以供應所需。跟2021年百年大旱同期比,這時蓄水率還有三、四成,如果再算上2021年一期作休耕、今年沒有,水情稱得上不錯。
這主要得助於多個跨區系統,源源不絕支援新竹。其中最重要是2021年2月啟用的「桃園支援新竹幹管」,一路從翡翠水庫、石門水庫、支援到新竹。此時翡翠、石門蓄水率都很高,經濟部次長賴建信才會說,不必太擔心。
不過,這還無法因應不斷攀高的工業需求,還有2個系統準備投入支援。一是新竹海淡廠,今年完工後經過1年半試營運,預計2028年5月產水,新竹可增加每天10萬噸水源。另外「石門水庫至新竹聯通管工程」,從石門水庫,每天可調度30萬噸到新竹,同樣預計2028年完工,新竹將增加兩道保險。
珍珠串供水計畫,真的有用嗎?
2021年百年大旱後,水利署提出「珍珠串計畫」,原本獨立的供水系統,可串接互相支援。前文提到的「桃園支援新竹幹管」,因為跨的區域很大,效果相當顯著。其他聯通管,很多還沒完工,例如「大安大甲聯通管工程」。水利署說,中部因為大安大甲聯合運用,此時才不用擔心缺水,應該言過其實。
還有農水署開發的「濁幹線與北幹線串接工程」,雲林、嘉南大圳灌溉用水可互相支援。雖然去年12月完工,這次也還沒用上。

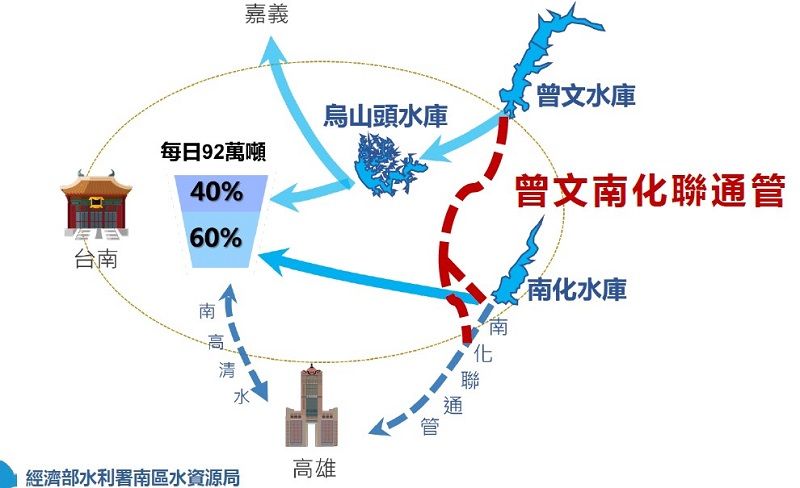

剛完工的「曾文南化聯通管」就用到了。這個聯通管,是讓曾文-烏山頭系統,與南化水庫系統聯通,目的是確保南化水庫滿庫。

台南三座水庫,曾文-烏山頭主要供灌溉。南化水庫供民生、工業,水源來自豐水期時,從高雄甲仙堰引過來蓄存。枯旱時即使休耕,曾文-烏山頭水庫省下來的水,也過不來南化水庫,民生還是要限水。
兩系統聯通後,不但南化水庫有更多水,供給民生及工業。還可以透過南化高屏聯通管,在高屏溪攔河堰缺水時,送水過去支援。這就是賴建信說的:「這個工程(曾文南化聯通管),雖然不在高雄,但效益會擴及高雄。」
既然不缺水,為什麼還請大家節水?
不過聯通管要互助,前提是一頭有水、一頭沒水。如果兩頭都有水、或兩頭都沒水,聯通管就派不上用場,目前就是兩頭都沒水的狀態。接下來,曾文-烏山頭的水,大概沒辦法給南化水庫太多。旗山溪水量低,南化水庫也暫時不會從甲仙堰引水。南化水庫自顧不暇,也不可能再送水給高屏堰。

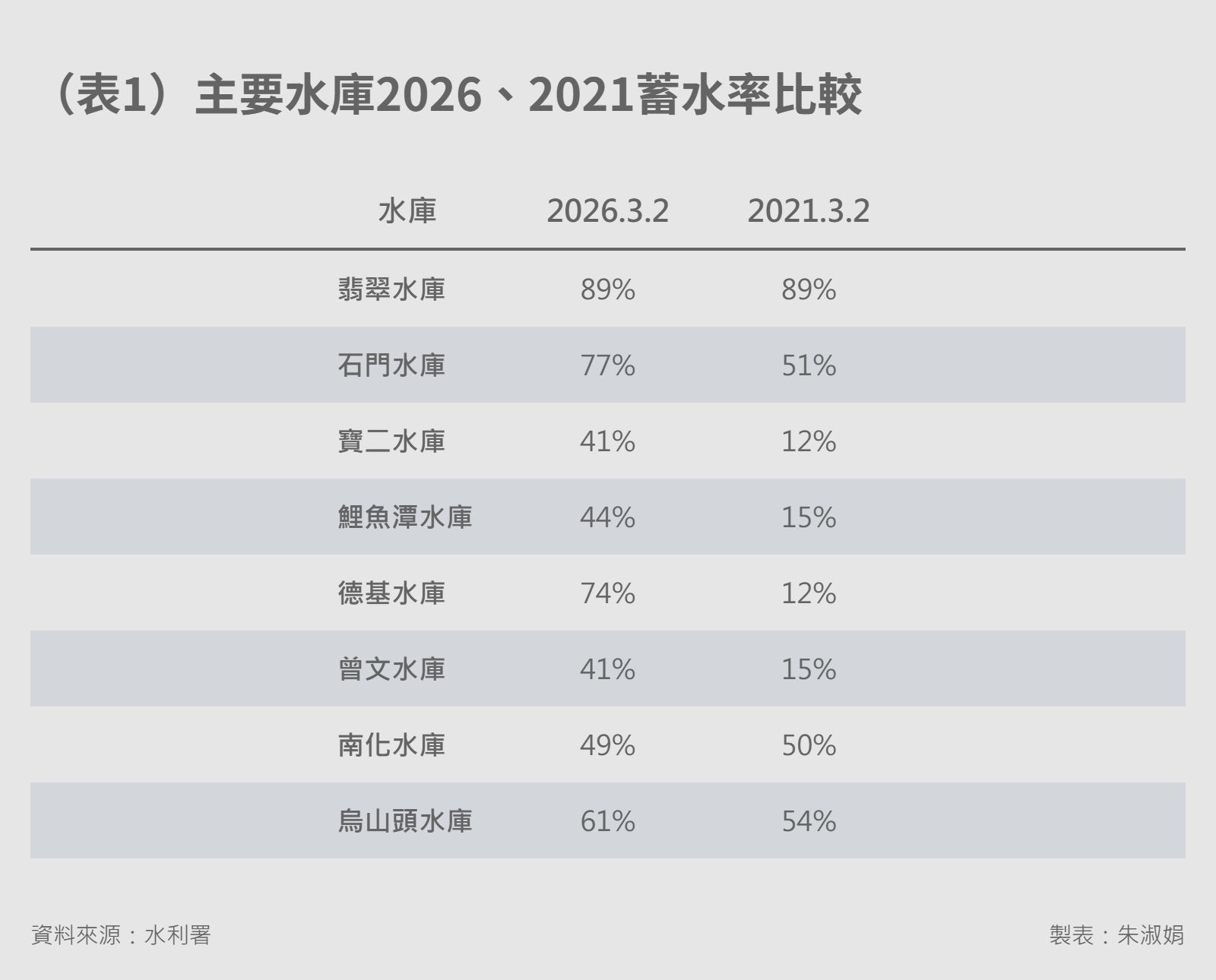

這就是為什麼,主要水庫蓄水率,相較2021年雖然好很多(表1),但還是要節水的原因。到五月底梅雨季來之前,還有三個月,水還是要省點用。就是豐水期也要節水,因為未來,有科學園區的縣市,用水量還會再增加。
例如為了苗栗要爭取大矽谷,水利署把放了十多年的「天花湖水庫」又拿出來,如果真蓋成,已經乾涸的後龍溪,水會被攔走更多。而且淹沒村落,三座引水隧道穿過七個村,沿線有大坑斷層、新北寮斷層,以及四個土石流潛勢區。
都說台灣是缺水國,但浪費水的程度卻很驚人。把水浪費掉,再花錢蓋更多供水設施、破壞更多環境,這樣不是很矛盾嗎?

*作者為獨立記者。
