馬太鞍溪堰塞湖潰堤,大家都把重心放在光復鄉的淹水,卻對於馬太鞍溪橋的破壞甚少討論。身為土木系教授和土木工程師,需要討論這座橋的破壞原因,與如何重建而避免重重蹈覆轍。
洪流中橋的破壞模式
在莫拉克風災時,有高達數十座的橋樑遭到破壞。但破壞模式並不是傳統的重力式破壞,而是橋樑受到側向土石流和漂流木的衝擊 (圖一)。另一種破壞模式是土石及漂流木塞在橋下,加上浮力,引起橋面板被頂起而斷裂(圖二)。換句話說,橋面版承受的垂直力不是向下,而是向上,跟一般教科書描述的不同。加上橫向的土石流衝擊力遠遠大於原設計,導致橋墩破壞,更引發上面的橋樑翻覆。

(圖一) 莫拉克颱風使台28線旗尾橋遭含巨石及流木之大量水體衝擊而斷裂。(作者提供)

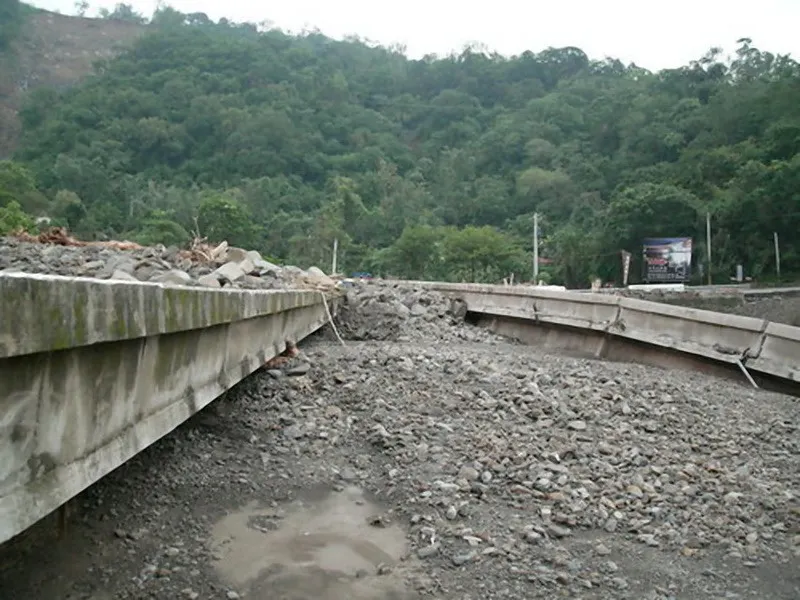

(圖二) 莫拉克颱風因河床含大量巨石使台20線建山一號橋損毀。(作者提供)
這次才完工6年的馬太鞍溪橋 (圖三) 的破壞也不例外,甚至於連上游端的橋墩都被沖走(圖四)。因此今後在山區的跨河橋設計一定要記取教訓,需要考慮可能發生堰塞湖所造成的洪水量,高程拉高,河中間落墩減少,而不是僅以100年或200年洪峰流量的設計就足夠。

(圖三) 原有的馬太鞍溪橋採用預力箱型梁(Prestressed Box Girder )。(作者提供)

(圖四) 馬太鞍溪橋梁遭堰塞湖潰堤造成的洪水及土石流衝撞破壞。(作者提供)
全球氣候變遷,水文的歷史已經不可靠了,加上神出鬼沒的隱形堰塞湖,天威難測,設計寧可保守一些。一次災變的損失,包括人民傷亡、財產損失和社會動員的成本,絕非橋樑和堤防的工程造價所能相比。
莫拉克風災的經驗--新發大橋
在莫拉克風災時,筆者正擔任中興工程顧問公司的總經理,風災後我們組了三個團隊,義務勘災逾月,針對橋樑、邊坡和水利設施進行全省災害的調查與復建工程建議,還出版了一本報告,供各級政府參考。
當時的中興工程顧問社張家祝董事長也任中鋼董事長。位於高雄縣六龜鄉,跨越荖濃溪、聯絡新發村與荖濃村的新發大橋被土石流沖毀,中鋼乃慷慨捐獻了一座新橋--新發大橋,由中興工程顧問公司設計。
當時我們的設計方案是提高橋梁高程19公尺,以避免重蹈遭到土石流衝撞的覆轍。為了表現中鋼的特色,在橋梁結構方面採用了鋼結構的桁架橋 (Truss Bridge)。造型上巧用中鋼的 「中」 字,再加上「鋼」結構,乃突顯了中鋼的精神。(圖五、六)
(相關報導:
周南山觀點:光復鄉如何避免被再度肆虐?以地工技術重建馬太鞍溪堤防永續防線
|
更多文章
)

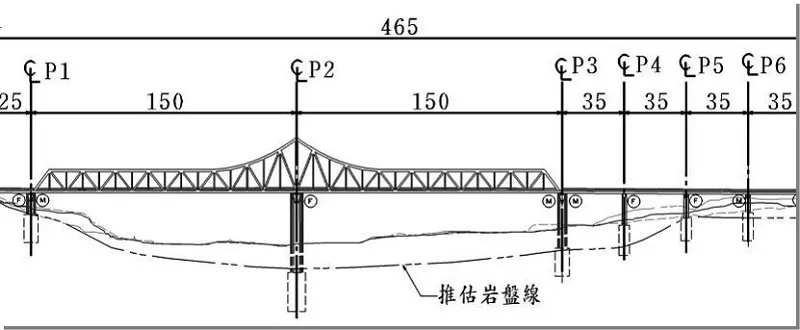

(圖五) 新發大橋由中鋼捐赠,以「中」字型的「鋼」結構桁架橋,表達中鋼的意象 (中興工程顧問公司設計)

(圖六) 新發大橋之規劃及設計考量 (中興工程顧問公司設計)
為了避免被土石流衝撞受損,採用直徑7m的圓柱橋墩,並加鋼板包覆。柱高45m,並以井式基礎開挖,直徑10m ,崁入岩盤22m深 (圖七)。

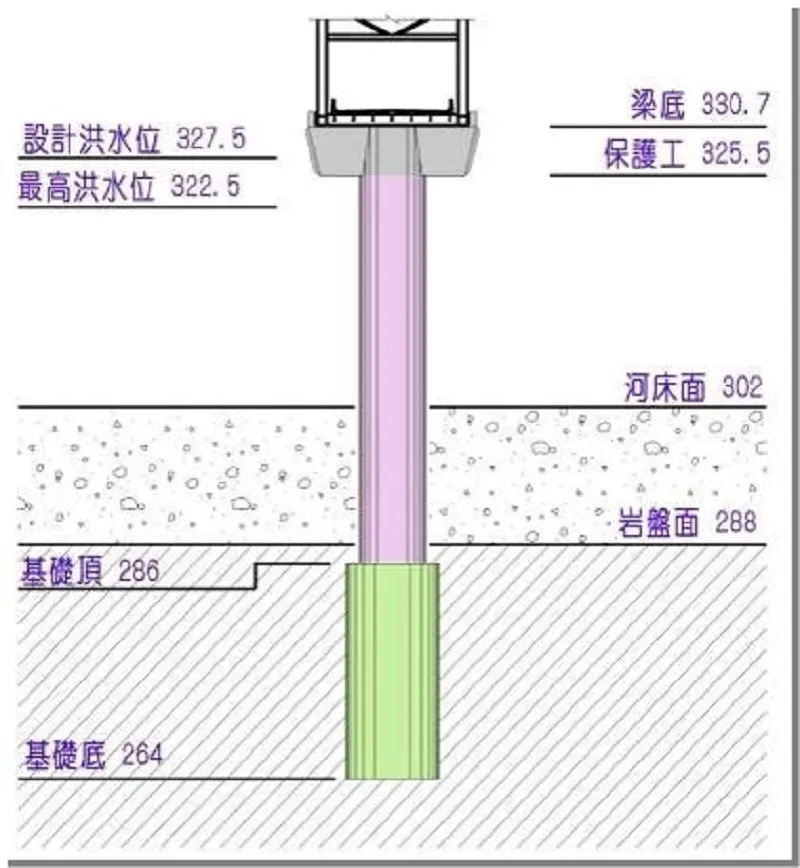

(圖七) 新發大橋的橋墩與井基 (中興工程顧問公司設計)
馬太鞍溪橋的破壞模式與新發大橋相似,都是土石流和漂流木衝撞並塞在橋下,造成橋面版頂起和上浮破壞。因此復建工程最重要的是要把橋面版拉高,至少能讓類似這次堰塞湖的激流能夠順利通過,而不至於對橋墩、橋面發生卡橋的不利影響。
在重建方案中,依一般工程規劃,可考慮下面幾個方案:
(1) 按照原橋重建,以預力箱型樑 (Prestressed Box Girder)為主,加高橋梁高程,橋樑的墩柱數與原橋相同或相近。
(2) 採用斜張 (Cable- Stayed)橋,中間只落一墩 (圖八)
(3) 採用桁架 (Truss)橋,中間落一或二墩 (圖九)
(4) 採用吊橋(或稱懸索橋,Suspension Bridge),中間不落墩 (圖十)
(5) 採用河底潛盾 (Shield)隧道 (圖十一)(6) 採用河底明挖覆蓋(Cut and Cover)隧道 (圖十二)
為周全的評估,避免個人成見,筆者請教了AI大神: ChatGPT 5.0對於6個方案進行評估,並打分數決定優先順序。

(圖八) 斜張橋(台中科湳橋,義力營造公司提供)

(圖九) 桁架橋 (新發大橋,中興工程顧問公司提供)

(圖十) 跨越大漢溪的中庄吊橋 (恆康工程顧問公司設計)

(圖十一) 潛盾隧道:捷運萬大中和線(來源:臺北市政府捷運工程局)

(圖十二) 三義火焰山下的明挖覆蓋隧道與土石流以垂直避難方式自下穿過。旁為加勁土堤以抵抗土石流 (堅尼士工程顧問公司設計)
馬太鞍溪橋該如何重建?---與ChatGPT 5 的對話
台灣最近馬太鞍溪堰塞湖潰堤,發生大洪水,衝擊橋樑,使原有橋樑斷裂並飄走。 在重建復原方案(河寬近四百公尺,左右各雙線,另加機車道)中,可能有下面幾個方案。
第一,按照原橋重建,以箱型梁橋(Box Girder Bridge)為主,加高橋梁高程至少10m。
第二,改為斜張橋(Cable-Stayed Bridge),中間只落一墩。
第三,採用桁架橋(Truss Bridge),中間落一或二墩。
第四,採用懸索吊橋(Suspension Bridge),在河 中完全不落墩。
第五,採用河底潛盾(Shield)隧道,從兩側以隧道方式完全避開河流的衝擊。
第六,採用明挖覆蓋隨道 (Cut and Cover Tunnel),利用乾季或防水工法施工。
AI大神,您可否對這六種方案做出評估與建議。評估權重包括長期安全及耐久性(50%)、經費(20%)、工期(15%)、環境景觀(10%)及減碳(5%)等。評分以1分為最差,5分為最佳,乘以權重後,以總分呈現優先順序。
GPT回答:好的!以下依您指定的權重
(長期安全與耐久性 50%、經費 20%、工期 15%、環境景觀 10%、減碳 5%)
對六種方案在「河寬約 400 m、左右各雙線+機車道」的需求下,給出1–5分評分(5=最佳),並計算加權總分與優先順序。
方案 | 安全 /耐久 (50%) | 經費 (20%) | 工期 (15%) | 環境景觀 (10%) | 減碳 (5%) | 加權總分 |
懸索吊橋(河中零墩) | 5 | 2 | 2 | 5 | 4 | 3.90 |
斜張橋(中間只落一墩) | 4 | 3 | 3 | 5 | 4 | 3.75 |
河底潛盾(Shield)隧道 | 5 | 1 | 1 | 4 | 4 | 3.45 |
箱型樑(中間落多墩) | 3 | 4 | 5 | 2 | 3 | 3.40 |
桁架橋(中間落1–2墩) | 3 | 3 | 4 | 3 | 3 | 3.15 |
明挖覆蓋(Cut & Cover)隧道 | 4 | 2 | 2 | 3 | 3 | 3.15 |
①懸索吊橋(3.90)> ②斜張橋(3.75)> ③河底潛盾隧道(3.45) ④箱型樑(3.40)> ⑤=⑥桁架橋=明挖覆蓋(3.15)
A.懸索吊橋(首選):河中零墩能根本避開堰塞湖潰堤後的洪峰、漂流木與淘刷衝擊;400 m主跨可行且景觀佳。代價是造價與工期較高、錨碇地質需嚴格把關、主纜防蝕與健康監測須納入全壽期策略。
B.斜張橋(次選、均衡解):以單一中墩或大跨方案,可把中墩退至非主沖刷帶,兼顧安全與景觀;對於雙向雙線+機車道的寬橋面,斜張在結構效率與施工資源上較可控。維護重點在纜系防腐與更換週期。
C.河底潛盾隧道(極致安全):營運期幾乎不受洪水影響,但前期地質不確定性大(透水層、湧水壓、軟弱夾層),工期長、機電運維成本高;若極端環境保護或景觀限制嚴格,可作長期方案。
E.桁架橋:模組化施工快、成本中等,但同樣受中墩風險限制。
F.明挖覆蓋:乾季或圍堰施工對河道擾動較大,施工風險與工期壓力相對高;完工後耐久性可,但不如潛盾在環境影響上友善。
1.若目標是長期韌性與生態景觀:優先懸索吊橋;地質/錨碇若受限,改採斜張橋(大跨+中墩離開主沖刷帶)。
3.若有嚴格的生態/視覺走廊要求且資源允許:評估潛盾隧道的全壽期成本與風險共擔條款(地質超限條款、湧水回灌與減壓設計)
詰問一:明挖覆蓋隧道工法施工簡易,可在河床乾季時施工
我問:明挖覆蓋隧道工法施工簡易,在河床乾季時施工其實對於河流的影響不大,工期可以縮短(由兩側同時施工)。是不是重新考慮一下,它的分數應該提高呢?
GPT回答:好問題!在「乾季施工+兩側同步+完善導流與圍堰/排水設計」的前提下,明挖覆蓋(Cut & Cover)確實可把工期與環境衝擊壓低。基於您提出的施工策略,我把它的分數做「情境化調整」如下:
*乾季分期導流(保持最小生態基流)、短期圍堰、分隔施工面。
權重:安全50%、經費20%、工期15%、環境10%、減碳5%
= 4×0.50 + 3×0.20 + 4×0.15 + 4×0.10 + 3×0.05
= 2.00 + 0.60 + 0.60 + 0.40 + 0.15
對照:原先為 3.15。在您提出的「乾季+兩側同步」最佳化工法下,上升到 3.75。
詰問二:明挖覆蓋隧道工法,它的成本為何會比橋樑貴呢
GPT回答:非常好的問題。明挖覆蓋隧道的成本在理論上可以低於深層潛盾隧道,但若與一般橋梁相比,仍常被評估為較高,原因主要在於施工條件、臨時防水工程與開挖恢復的附加費用。以下分項說明:
成本項目 | 橋梁工程(如箱型樑/斜張橋) | 明挖覆蓋隧道 |
結構主體材料 | 混凝土梁、橋墩、橋面鋪裝;材料使用量中等 | 大量鋼筋混凝土箱體(頂板、底板、側牆厚度通常 1.0–2.0 m),材料量約為橋梁的 2–3倍 |
基礎工程 | 樁基或基礎墩座(局部) | 全斷面基礎開挖+底板防滲層+抗浮錨筋系統 |
臨時工程 | 支撐、模板、吊裝設備 | 圍堰、導流、排水、支撐擋土、降水井、臨時鋼支撐(施工期成本顯著) |
施工環境控制 | 空中施工,對地表影響小 | 需封河導流、開挖與回填,土方與抽水成本高 |
恢復工程 | 橋面與接道整修 | 河床回填、覆土、護坡、植生、生態復舊等,附加工程費高 |
機電設備
| 無(橋梁照明而已) | 通風、排水、照明、監控、消防等設施(若為公路隧道) |
維修周期 | 定期檢修橋面 | 隧道需防水層檢查與抽水維護,O&M較高 |
工法 | 典型單位造價(2024年新台幣/公里·雙線) | 備註 |
箱型樑橋 | 約 8–12億元/km | 常見於河橋、公路橋 |
桁架橋 | 約 10–15億元/km | 鋼構件成本略高 |
斜張橋 | 約 15–25億元/km | 主塔與纜索成本顯著 |
懸索吊橋 | 約 25–35億元/km | 主纜與錨碇成本極高 |
潛盾隧道 | 約 35–50億元/km | 深層、盾構機+機電系統成本最高 |
明挖覆蓋隧道 | 約 18–30億元/km | 須視開挖深度、導流、防水設計而異 |
所以:「明挖覆蓋」比一般橋梁高、但仍低於潛盾。主要原因是:
4.若做為公路隧道,還需配置照明、排煙、通風、防火系統
若滿足以下條件,明挖覆蓋的成本可接近橋梁甚至略低:
*河道回填後可作共構空間(如行人/自行車道、排洪涵洞),提高多功能效益。
比較項目 | 橋梁 | 明挖覆蓋隧道 |
材料與工法成本 | 低 | 高(結構厚、臨時工多) |
維護成本 | 低 | 中 |
安全與防洪 | 中 | 高 |
河道穩定 | 可能遭受衝撞 | 河道寬淺、可分期導流 |
總體造價趨勢* | 8–15億/km | 18–30億/km |
詰問三:是否有考慮到馬太鞍溪平常基流水非常少,大部分時間都是乾旱的,事實上不需要圍堰即可施工
GPT回答:有道理!如果馬太鞍溪平常多為乾河床、基流水很小,且能在乾季操作,以分期導流或淺溝導水替代大型圍堰,那麼明挖覆蓋(C&C)的臨時工程費與工期風險確實會顯著下降。基於這個「乾季、免大型圍堰」前提,我把 C&C的評分再上調,並給出「樂觀(乾河床)」與「保守(仍有突發洪峰備援)」兩種情境。
*安全/耐久:4(完工後安全高;施工期仍需突洪應變)
*工期:4(兩側對打+預製化,乾季窗口內完成主要工序)
*環境景觀:4(短期擾動,但復舊後地表可綠化/共構)
加權總分(權重:安50%、費20%、期15%、環10%、碳5%)
= 4×0.50 + 4×0.20 + 4×0.15 + 4×0.10 + 3×0.05
= 2.00 + 0.80 + 0.60 + 0.40 + 0.15 = 3.95
在此情境下,C&C躍升為第一名**(略高於懸索 3.90)。
假設 B:保守(仍設計突發洪峰備援、臨時護岸/導流規模較大)
= 4×0.50 + 3×0.20 + 3×0.15 + 3×0.10 + 3×0.05
= 2.00 + 0.60 + 0.45 + 0.30 + 0.15 = 3.50
1.水文窗口與預警:建立乾季作業時段+颱風/強降雨早期預警,明確停工撤場SOP與臨時導流啟閉標準。
2.簡化導流而非零導流:採淺槽導水/箱涵臨時分洪,兼顧基地排水路徑,避免短時對流雨致淹坑。
3.抗浮與滲控:底板抗浮設計(錨筋/加重)、周邊止水與回灌井,避免地下水浮力與側向滲流破壞。
4.預製化+兩側對打:箱涵/側牆/頂板預製拼裝,把高風險工序壓縮在最短窗口。
5.復舊與生態:回填後河床型態/糙率復原、魚道與生物通道、護床固床工整合;地表可做綠覆或慢行空間共構。
6.碳與材料:高爐石/粉煤灰、再生骨材、鋼筋替代率;以標準化模數減少材料浪費與運輸里程。
結論
各位聰明且有耐性的讀者,看到這裏,相信你會認同我的結論:
(1)充分利用AI的優點,層層詰問它,可能會有意料之外的答案。
(2)馬太鞍溪橋的最佳重建方案,可能不是一座橋!多年前鐵路局也採用明挖覆蓋隧道穿越馬太鞍溪,在這次洪流中完全沒有受到任何影響。因此若預算足夠,明挖覆蓋隧道不失為最佳方案。
*作者為臺大土木系兼任教授,中國土木水利工程學會工程永續與環境美學委員會主委,土木技師
