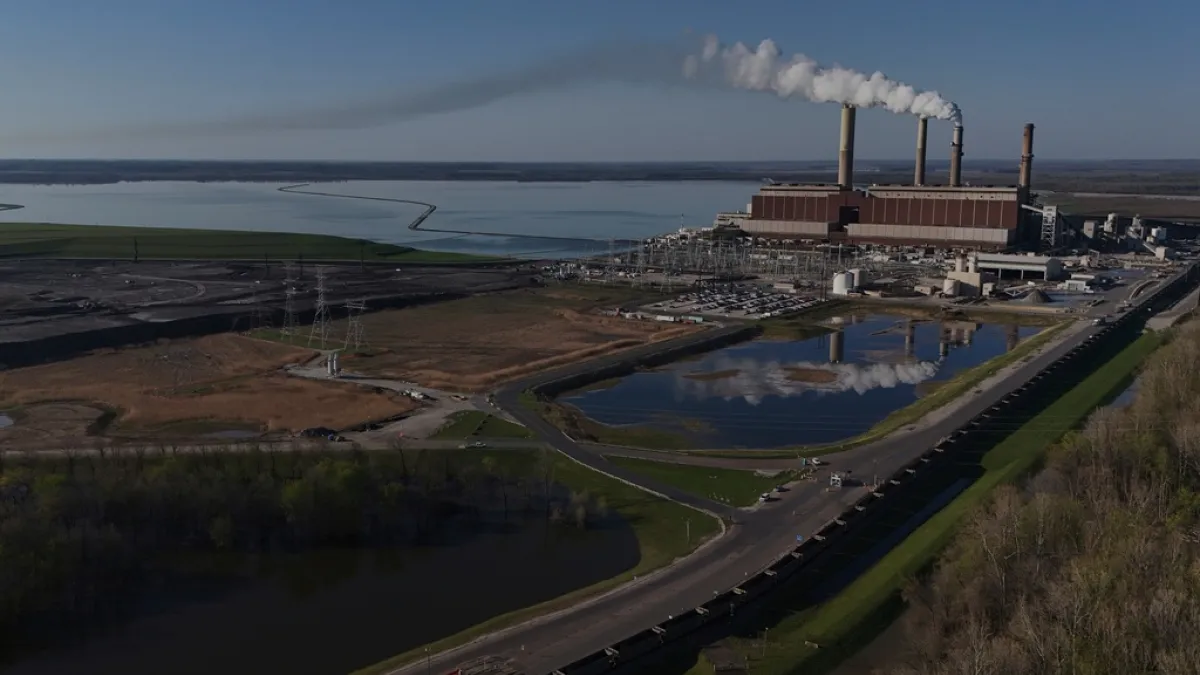

美國最大區域電網營運商PJM Interconnection(PJM)宣布,將向美國聯邦能源監管委員會(Federal Energy Regulatory Commission,FERC)提出兩項重大改革方案,以因應AI資料中心快速擴張帶來的龐大電力需求,以及電力供應逐漸追不上需求成長的問題。
PJM表示,近年來資料中心大量興建,已使電網承受前所未有的負載壓力,若不採取新的管理措施,未來數年供電缺口將持續擴大,甚至提高區域性停電風險。因此,PJM除了規劃建立新的電力採購機制之外,也計畫建立大型用電戶登錄制度,甚至提出在極端供電吃緊時,可優先暫停部分資料中心供電,以避免更大範圍的輪流停電。
AI資料中心成PJM服務最大新增用電來源
PJM是全美最大的區域輸電系統與批發電力市場營運商,服務範圍橫跨美國中大西洋(Mid-Atlantic)及中西部(Midwest)共13個州,涵蓋約全美5分之1人口,其負責維持區域供電穩定與管理電力市場運作。
PJM指出,目前電網面臨的最大挑戰已不再只是傳統人口或工業成長,而是AI浪潮帶動的大型資料中心快速增加。由於生成式AI、高效能運算(HPC)及雲端服務持續擴張,新建資料中心對電力的需求遠高於傳統商業設施,使區域用電量快速攀升。
根據PJM預估,到2038年,新設的大型高耗能用戶將新增約70GW(Gigawatt,百萬瓩)的電力需求,其中絕大多數來自資料中心。
作為比較,一座1GW的發電容量約可供應75萬戶家庭用電,因此70GW新增需求,相當於數千萬戶家庭的用電規模,顯示AI基礎建設對美國電網帶來極大的供電壓力。
推出「可靠性備援採購」,補足容量拍賣供電缺口
PJM表示,第一項將送交FERC審查的新方案,是建立名為「可靠性備援採購(Reliability Backstop Procurement)」的一次性採購機制。
該制度主要目標,是補足最新年度容量市場拍賣後仍存在的供電缺口,特別針對尚未透過長期購電合約取得電力保障的資料中心用電需求,確保供電能力能與快速增加的負載相匹配。
依據PJM公布的規畫,這項一次性採購將於9月30日啟動,至10月21日截止,預計12月公布採購結果。
PJM指出,這項機制並非取代既有容量市場,而是針對目前容量拍賣無法滿足的供電需求,額外尋找可投入運轉的發電資源,以降低未來供電不足的風險。
最新容量拍賣創高價,仍無法滿足供電需求
PJM近期舉行的年度容量市場拍賣,已反映電力供需失衡情況持續惡化。
此次拍賣的容量價格達到每兆瓦每日325美元(325美元/MW-day)的價格上限,代表市場願意支付更高價格取得未來供電能力,希望藉由高價格刺激更多發電廠投資及投入市場。
然而,即使價格已觸及上限,PJM仍未能達到預估供電可靠度要求。 (相關報導: 美軍空襲波及伊朗核電廠 以色列警告將強力介入 川普:不談判就毀滅你 | 更多文章 )
根據PJM資料,本次拍賣仍短缺約6.8GW的可靠供電容量,比前一次容量拍賣出現更大的供電缺口,顯示市場現有發電能力仍不足以支應未來需求。
